四川华能宝兴河民治水电站“8.22”灾害应急抢险纪实
2019年8月19日至22日,四川省雅安境内发生大范围持续降雨,导致青衣江最大流量超过历史极值,宝兴河等部分支流河段出现超百年一遇特大洪水,华能宝兴河公司铜头电站洪峰流量一度接近500年一遇标准,宝兴河流域各级水电站面临洪水威胁。
暴雨导致宝兴河支流东河沿岸351国道沿线多条冲沟发生泥石流灾害,造成部分河段河床淤积十分严重,洪水下切河槽使351国道多处路基被掏空,路面受损非常严重。四川华能宝兴河水电有限责任公司民治水电站厂区枢纽布置于东河右岸,与351国道隔河相望,受灾最为严重。洪峰过后厂区枢纽段河道河床淤积厚度达6.0m,电站三台机组停止运行。河道内泥石流堆积体严重影响厂区河段行洪能力,威胁电站运行安全,尾水渠泥沙淤积,堵塞尾水出口,电站无法运行。
▲“8.22”特大洪水肆虐宝兴河流域
▲遭受洪水肆虐后的351国道 ▲ 泥石流使民治水电站尾水段河床抬高6.0m
险情就是命令,接到四川华能宝兴河水电有限责任公司的委托后,我公司即刻行动,在公司总部成立后方指挥部,负责抢险工作的统一指挥,并组织公司工程部、勘察设计院等部门相关专业专家前往洪灾现场实地勘察,连夜编制抢险方案。同时,由工程部牵头,协同安全环保部、综合部迅速组建“四川新永一集团有限公司抢险突击队”于8月27日上午10时开赴洪灾现场。
▲由公司工程部、安全环保部、综合部组成的抢险突级队队旗
抢险突击队到达现场后便第一时间深入现场了解洪灾情况,根据最初制定的抢险方案结合现场实际,迅速确定了施工机械的下河位置及下一步抢险工作的具体实施方案,并得到四川华能宝兴河公司的认同。与此同时,后方指挥部连夜调配大型挖掘设备运抵抢险现场。宝兴县城至民治水电站厂房之间的351国道25km路段损毁严重,多处道路坍塌、路面开裂,路基多为临时改道的抢险应急通道,路况极差。基于安全考虑,抢险设备于28日凌晨抵达宝兴县四川华能定兴运管中心,8月28日上午10时运抵抢险现场开始填筑下河通道。在公司后方指挥部与现场抢险突击队紧密联系下,从接受委托到抢险机械调集到位并形成战斗力耗时仅24小时,真正体现了我公司“指挥有力、反映灵敏、协调有序、运转高效”的应急处置能力。

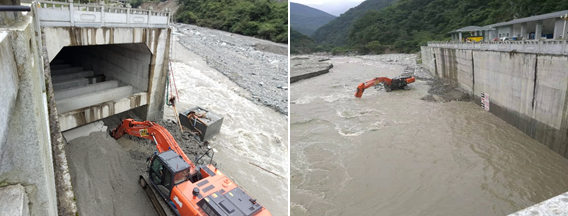

▲运抵抢险现场的施工机械 ▲ 下河通道填筑

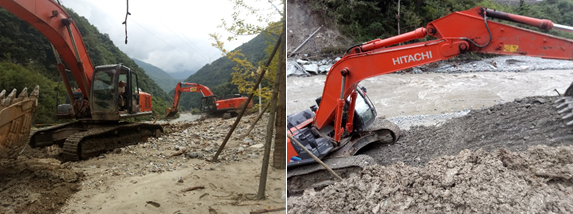

▲施工机械渡河作业 ▲专职安全员到岗履职
8月28日晚7时,挖掘设备完成下河通道的回填、压实,具备下河作业条件。29日上午两台挖掘设备成功渡河,开始左岸临时导流明槽开挖施工。考虑到民治电站需尽快恢复发电,抢险突击队积极配合华能宝兴河公司优化抢险作业方案。现场决定抽调400型挖掘机从右岸行进至尾水暗渠末端清理尾水渠内的泥石流冲积物,随后向下游段开挖临时尾水通道,为电站发电机组启动创造条件。
8月30日,普降中雨,河水上涨。为预防抢险作业期间出现新的险情,突击队队员始终坚守在雨中,沿河道上下游巡查,积极与民治水电站上游硗碛水电站联系,及时掌握河道流量变化信息,通过对讲机随时为河道内挖掘机作业人员提供预警,预防突发洪水、泥石流等灾害危及人员、设备安全。8月30日下午,华能四川公司赵明川总经理前往民治水电站抢险现场,对我公司抢险工作予以肯定。
经过近三天奋战,华能民治水电站尾水通道成功打开,电站三台机组于8月30日下午5时充水试运行,6时30分正式并网运行,比原计划提前7天恢复生产。至此,我公司抢险工作取得阶段性胜利,赢得华能宝兴河公司各级领导的一致好评。随后突击队继续安排机械拓宽河道,提高河道行洪能力,解除民治水电站厂区枢纽洪灾威胁。

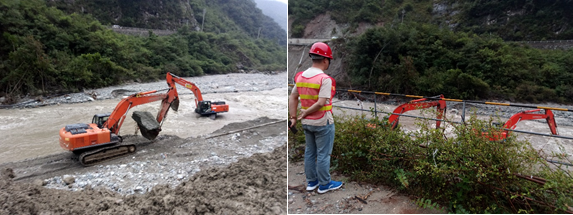

▲尾水渠内泥石流堆积物清理 ▲尾水通道开挖
9月2日,突击队完成民治水电站厂区枢纽段河道拓宽作业,拓宽尾水渠上、下游300m河道,开挖形成宽度达15.0m,深度5.0m的过流明渠,过流能力达450m3/s,可抵御50年一遇的洪水危害,基本解除了民治水电站厂区枢纽洪灾威胁,为电站安全运行奠定了坚实基础,我公司抢险任务全面完成。

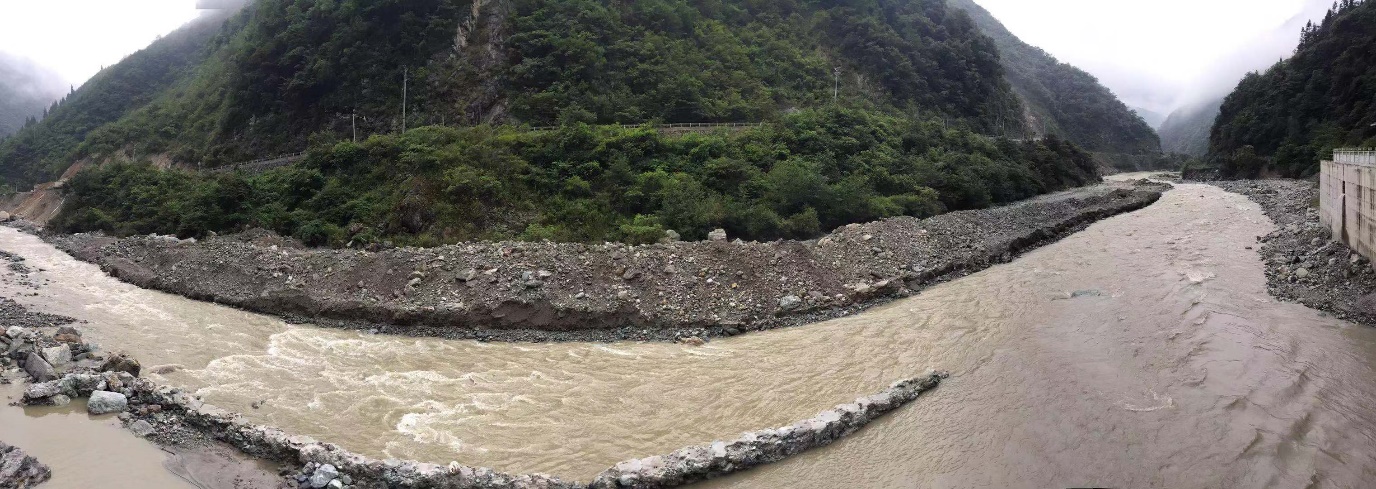

▲拓宽后的河道全景
虽然在执行抢险作业期间,时间紧、任务重,从公司指挥部到现场突击队仍然始终紧抓安全生产这条红线不放松,特抽调一名注册安全工程师担任此次专职安全员。抢险过程中建立完善了安全技术台账,完成了操作人员安全教育和安全技术交底,并坚持班前安全宣讲,真正把安全生产工作做到实处。同时,在现场醒目位置布置了安全警示标志、标牌,在下河通道口、厂内泥石流冲沟口等危险地段拉起了安全警示带。通过以上工作,使作业人员清醒的认识到作业过程中需注意的安全操作事项,做到不违规操作、不冒险作业;使场内外非作业人员意识到存在安全隐患的地点、部位,做到不盲目围观、不接近危险区。从而保证抢险期间人员、设备及施工场地内外群众的生命与财产安全,有效预防安全事故的发生。
▲专职安全员给作业人员讲解安全知识 ▲ 班前安全宣讲

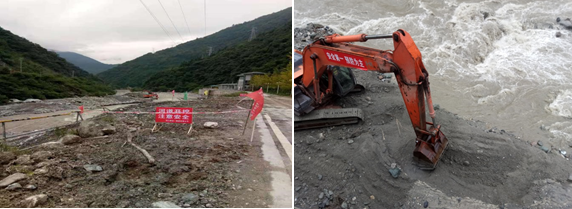

▲安全警示牌、警示带 ▲ 挖掘机上布置的安全警示标语
本次应急抢险工作在公司的正确领导及工程部、安全环保部、勘察设计院、综合部跨部门共同协同下,顺利完成了既定任务目标,同时也获得委托单位四川华能宝兴河水电有限责任公司“信守承诺、响应及时”的高度评价。
抢险任务的圆满完成,彰显了我公司在四川路桥的领导下“攻坚克难、甘于奉献、勇于胜利”的新时代路桥精神;再次体现出我公司“携手迈进、共创辉煌”的部门协同能力;证明我公司具备“指挥有力、反映灵敏、协调有序、运转高效”的应急处置能力。也为我公司履行社会责任、提升公司形象添加了浓墨重彩的一笔。
